2014一級建造師機電工程綜合測試題一(2)
作者:魯班培訓 來源:魯班培訓 瀏覽: 添加日期:2015-09-15
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
1.與起重機最大起升高度相關的參數有( )。
A.待吊設備高度 B.待吊設備直徑或?qū)挾?/span>
C.索具高度 D.基礎和地腳螺栓高度
E.起重機回轉中心距設備的距離
2.管道進行壓力試驗前應將待試管道上的( )拆下成加以隔離。
A.調節閥 B.安全閥
C.閘閥 D.爆破板
E.儀表組件
3.變壓器送電前的試驗有( )。
A.交流耐壓試驗 B.直流電阻測量
C.鐵芯繞組檢査 D.機芯和組別測量
E.調壓裝置檢查
4.保冷結構的具體組成有( )。
A.保冷層 B.防潮層
C.保護層 D.防銹層
E.識別層
5.設備安裝允許有一定的偏差,需合理確定偏差及方向,當技術文件無規定時,確定的原則是( )。
A.有利于抵消設備安裝的積累誤差已
B.有利于抵消設備附屬件安裝后重量的影響
C.有利于抵消設備運轉時產生作用力的影響
D.有利于抵消零部件摩擦的影響
E.有利于抵消摩擦面間油膜的影響
6.空調設備的自動監控系統中常用的溫度傳感器有( )等類型。
A.1kΩ銅電阻 B.1kΩ鋁電阻
C.1kΩ鎳電阻 D.1kΩ鉑電阻
E.1kΩ銀電阻
7.申請消防工程驗收應提交的資料包括( )等。
A.工程竣工驗收?qǐng)?bào)告
B.建設工程消防驗收申請表
C.消防設施防火技術檢測合格證明文件
D.質量管理制度
E.施工單位資質等級證明文件
8.反特種設備安裝、改造、維修的施工單位應當在施工前進行書面告知,書面告知應提交的材料有( )等。
A.施工單位及人員資格證件
B.工程合同
C.三年內的經營財務狀況
D.安裝改造維修監督檢驗約請書
E.機電類特種設備制造單位的資質證件
9.工業安裝工程的特征是指有( )。
A.固定的設計生產工藝流程 B.專門的生產線
C.主車間 D.生活區
E.輔助車間
10.按《注冊建造師執業管理辦法(試行)》規定,不屬于機電工程注冊建造師執業工程范圍的是( )等安裝工程。
A.火電設備 B.港口設備
C.海洋石油 D.體育場地設施
E.城市及道路照明
三、案例題
(案例1~隊每題20分,案例4~5,每題30分,請根據背景材料,按要求作答)
【案例1】
某機電設備安裝公同經邀請招標投標,獲得某廠生產線的機電設備安裝工程,并與業主簽訂了施工合同。合同規定了工程范圍、工期、質量標準、安全環境要求。其中質量標準和要求按部頒標準執行,主要材料如鋼材、電纜、φ50以上的管道閥門等由業主提供,安裝現場的協調由安裝公司負責等。施工過程中發生下列事件:
事件一:由于安裝公司任務飽和,人員機具調動不開,僅派十多名現場管理人員組成項目管理班子,把工程分車間分包給四個均有一定經驗的施工隊伍,且都有營業執照。其中主體部分分包給從本單位辭職的一名項目經理帶著當年屬于本單位的幾名技術骨干組成的一個施工隊伍。
事件二:施工現場因道路、場地問題經常發生停工窩工,分包單位找安裝公司解決,安裝公司回復自行協商解決。
事件三:廠區主電纜未按時到場,拖延工期5天,分包單位找安裝公司索賠窩工費用和要求工期順延,安裝公司認為不是自己造成的,讓分包單位直接找業主協商。
事件四:分包單位為搶工期,將業主送至現場的電纜和管道閥門未經檢査便施工。
事件五:測量導線對地的絕緣電阻,以及纜忠間或相鄰導線間的絕緣幢時,發現一回路的絕緣電阻值不符合規定,經找出原因,進行處理,達到合格。
問題
1.事件一中的分包存在哪些問題?
2.事件二的施工現場道路和場地問題應該由誰負責解決?為什么?
3.事件三中分包單位要求索賠窩工費和工期順延是否合理?應怎樣解決?
4.事件四中分包單位對業主提供材料未經檢查就用于施工的做法是否得當?材料進場驗收有何要求?
5.事件五中絕緣電阻值不符合規定是何原因?如何進行處理達到合格?
【案例2】
某安裝公司分包一商務樓(1~5層為商場,6~30層為辦公樓)的變配電工程,工程的主要設備(三相干式電力變壓器、手車式開關柜和抽屜式配電柜)由業主采購,設備已運抵施工現場。其它設備、材料由安裝公司采購,合同工期60天,并約定提前一天獎勵5萬元人民幣,延遲一天罰款5萬元人民幣。

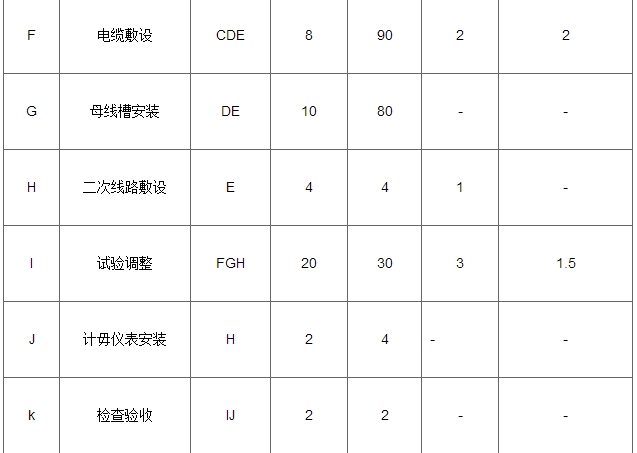

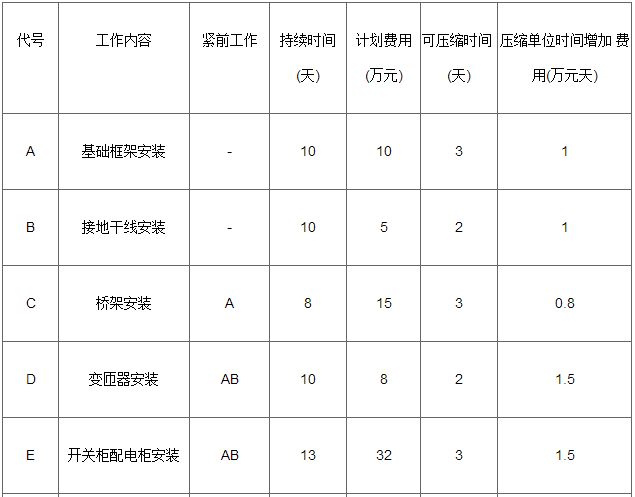

安裝公司項目部進場后,依據合同、施工圖、驗收規范及總承包的進度計劃,編制了變配電工程的施工方案、進度計劃、勞動力計劃和計劃費用。項目部施工準備工作用去了5天。當正式施工時,因商場需提前送電,業主要求變配電工程提前5天竣工。項目部按工作持續時間及計劃費用(見下表)分析,在關鍵工作上,以最小的趕工增加費用,在試驗調整工作前趕出5天。
進入試驗調整工作時,發現有2臺變壓器線圈因施工中保管不當受潮,干燥處理用去3天,并增加費用3萬元,項目部又趕工3天。變配電工程最終按業主要求提前5天竣工,驗收合格后,資料整理齊全,準備歸檔。

問題
1.項目部在哪幾項工作上趕工了?并分別列出其趕工天數和增加的費用?
2.原計劃施工費用是多少?趕工后實際施工費用是多少?
3.變壓器線圈可采用哪種加熱方法干燥?干燥后必須檢査哪項內容合格后方可做耐壓試驗?
4.變配電工程可按哪種工程劃分類別竣工驗收?竣工資料應何時歸檔?
5.該工程質量驗收相關記錄表有哪些?
【案例3】
A公司承包某廠車間擴建機電安裝工程,工程范圍有橋式起重機安裝,車間內通風空調風管安裝,動力電氣線路,消防管道安裝等。橋式起重機安裝高度為18m,通風空調風管和消防管道安裝標高為24m,風管在現場制作,電氣線路敷設于電纜溝,并與該廠變、配電房的指定配電柜相接。進場時土建工程已完工,為不影響該廠生產,施工全過程中不允許停電。A公司項目部針對橋式起重機的吊裝制定了較完善的施工方案和安全隊術措施。施工中,么公司將廠內的工藝設備運輸任務分包給B公司。在運輸重25t的設備時,A公司的代表曾提出過要用25t車運輸此設備,但B公司卻使用了在市場上購買報廢的10t半掛運輸車,設備裝上車后沒有采取固定措施。結果半掛車拐彎時,設備自車上摔下,除了保險公司賠償外業主還直接損失65萬元。經査,B公司沒有制定設備運輸方案,也沒有安全技術交底記錄。
問題
1.分析本工程在合同管理方面如何防范風險?
2.針對本工程安全方面存在的主要風險因素,項目部應制定哪些安全技術措施?
3.從B公司的角度分析,這次事故產生的原因有哪些?應負什么責任?
4.A公司在這次事故中負有哪些責任?為什么?
5.項目部進行設計變更的程序是什么?
【案例4】
某安裝公司承擔某市博物館機電安裝工程總承包施工,該工程建筑面積32000m2,施工內容包括:給排水、電氣、通風空調、消防、建筑智能化工程。工程于2010年8月開工,2011年7月竣工,計劃總費用2100萬元。

施工過程中項目部繪制了進度和費用的S形曲線(見下圖),對工程進度和費用偏差進行分析;通風空調工程于2011年6月進行系統調試,安裝公司主要考核了室內空氣溫度是否達到設計要求,是否滿足生產工藝和建筑環境要求,并做了10小時帶冷源的試運轉。

工程竣工驗收合格后,建設方立即向公安機關消防機構報送了工程竣工驗收?qǐng)?bào)告,有防火性能要求的建筑構件、建筑材料、室內裝飾材料符合國家標準或行業標準的證明文件、施工和檢測單位的合法身份證明及資質等級證明文件等資料,申請備案。
消防設施檢測單位對采用共享接地裝置的消防控制室主機進行技術測試時,在柜體處實測接地電阻值為12Ω,在基礎槽鋼處實測接地電阻值為0.4Ω.由于測試時有不合格項,為此向A單位提出整改要求,項目部認真分析原因,并及時整改,順利通過消防部門驗收。
問題
1.計算工程施工到第10個月時,項目部的進度偏差和費用偏差。
2.通風空調系統調試中還有哪些考核指標?
3.建設方申請消防竣工驗收備案是否正確?說明理由。
4.消防竣工驗收還應提交哪些資料?
5.分析檢測單位提出不合格項整改要求的原因,接地電阻測量可采用哪些方法?
【案例5】
某安裝公司承包一演藝中心的空調工程,演藝中心地處江邊(距離江邊空調工程設備材料:雙工況冷水機組(650Rt)、蓄冰槽、江水源熱泵機組、燃?xì)忮仩t、低噪聲冷卻塔(650t/h)、板式熱交換機、水泵、空調箱、風機盤管、各類閥門(DN20~DN700)公稱壓力1.6Mpa、空調水管(DN20~DN700)、風管、風閥及配件(卡箍、法蘭)等由安裝公司訂立采購合同。
安裝公司進場后,針對工程中采用的新設備、新技術編制了施工方案,方案中突出了施工程序和施工方法,并明確了施工方法的內容,江水熱源泵機組復用江水冷卻,需敷設DN700冷卻水管至江邊,DN700冷卻水管道的敷設路徑上正好有一排千年古樹,方案中選擇非開挖頂管技術,并分包給A專業公司施工,空調水管需化學清洗并鍍膜,分包給B專業公司施工。安裝公司向?qū)I(yè)公司提供了相關資料,負責現場的管理工作,確保專業公司按批準的施工方案進行施工。
按施工迸度計劃,安裝公式及時與供貨廠商聯系,使設備材料運到現場時間與施工進度配合,以滿足施工進度要求。設備材料達到施工現場,按規定對設備材料進行檢驗,其中對閥門重點檢驗,空調公車按施工程序?qū)嵤照{(diào)設備安裝后,進行管道、風管及配件安裝調試,空調工程按要求完工。
問題
1.安裝公司項目部結合設備的實際,在審查潛在供貨商的資質文件時,主要考慮哪些問題?
2.A、B專業公司進場后,應向安裝公司項目部提供哪些資料?
3.本工程要編制哪幾個新技術的施工方案?方案中的施工方法應有哪些主要內容?
4.通風空調系統調試主要考核指標有哪些?
5.空調供回水管主要需與哪些設備連接?DN100以上空調水管與設備可采用哪種連接方式?
